建築中レポート
- 1. 2021年05月09日
-
新たなソラマドファミリー誕生♪
米子市に新たなソラマドファミリーが加わります。
今回のお家はアシンメトリーな切妻屋根です。
『おうちを楽しもう!』をテーマにリビングや中庭、ライブラリーコーナーなど家族がおうちを楽しるように考えられています。
- 2. 2021年07月05日
-

境界ブロック工事
地鎮祭も無事に終わりましたので、いよいよ着工となりました。
まずは基礎工事の前に隣地との境界ブロック工事からスタートです。
境界ブロック工事は建物ができてからだとスペースの確保が難しくなり、余計な費用がかかってしまうことがありますので、事前にご相談してみてください。
- 3. 2021年07月15日
-

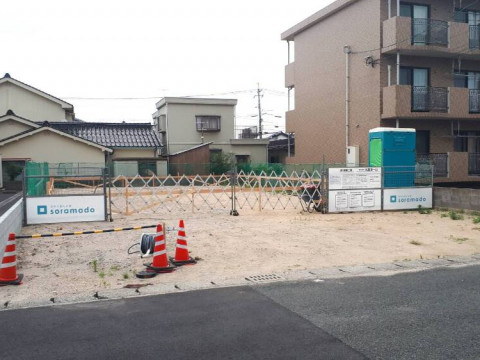

仮囲い・丁張り
着工前の大事な作業、仮囲い設置が完了しました。
工事中の現場は危険も多いため、間違って近くの子どもが入ったりしないように四方を囲います。
加えて、建物の配置を確定する丁張り作業が完了しました。
- 4. 2021年07月17日
-

基礎工事 その1

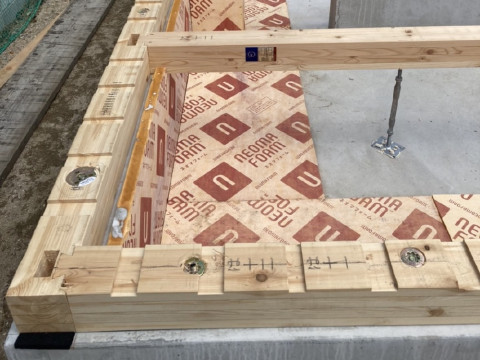

まずは基礎工事からスタートです。
丁張りで確定した配置にベタ基礎が施工されるのですが、砕石をしっかりと転圧してベタ基礎の基礎をつくっていきます。
- 5. 2021年07月24日
-

基礎工事 その2
基礎の下には防湿&防蟻のためのシートが施工されています。家の大敵となるシロアリから守ってくれる大事な工程です。基礎ができてしまうと見えないのですが、しっかりと家を守ってくれるんです。
- 6. 2021年07月29日
-

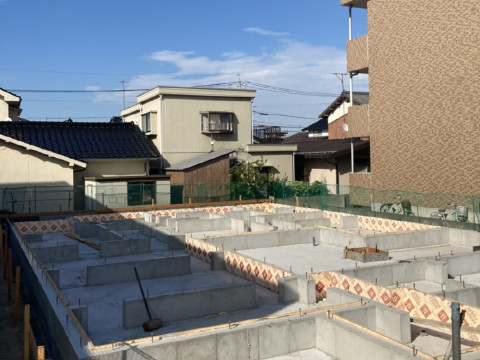

基礎工事 その3

火曜日に配筋検査を無事終えました。。
いよいよ型枠が組まれ、ベースコンクリートの施工です。
このあとは、立上り部分にコンクリートが施工され型枠が外されます。
その後きっちりレベルを出して、土台敷きへと進んでいきます。
- 7. 2021年08月06日
-

基礎断熱施工
今回のお家は外断熱工法となるため基礎断熱となります。
外気に面する基礎の立ち上がりに全て断熱材ネオマフォームを施工していきます。
- 8. 2021年08月07日
-
基礎断熱施工 その2
基礎の立ち上がり部分だけでなく、しっかりと返しにも施工していきます。
- 9. 2021年08月30日
-
棟上げスタート

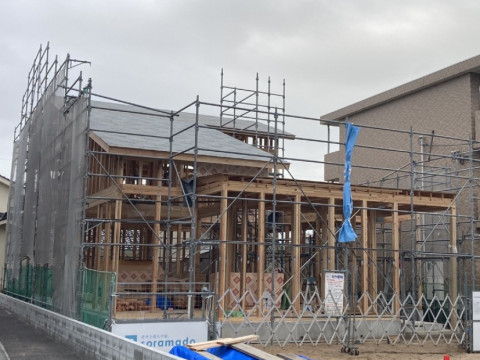

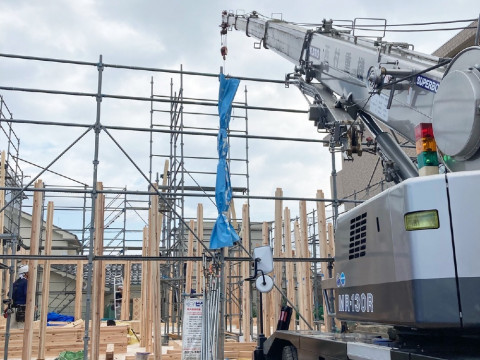

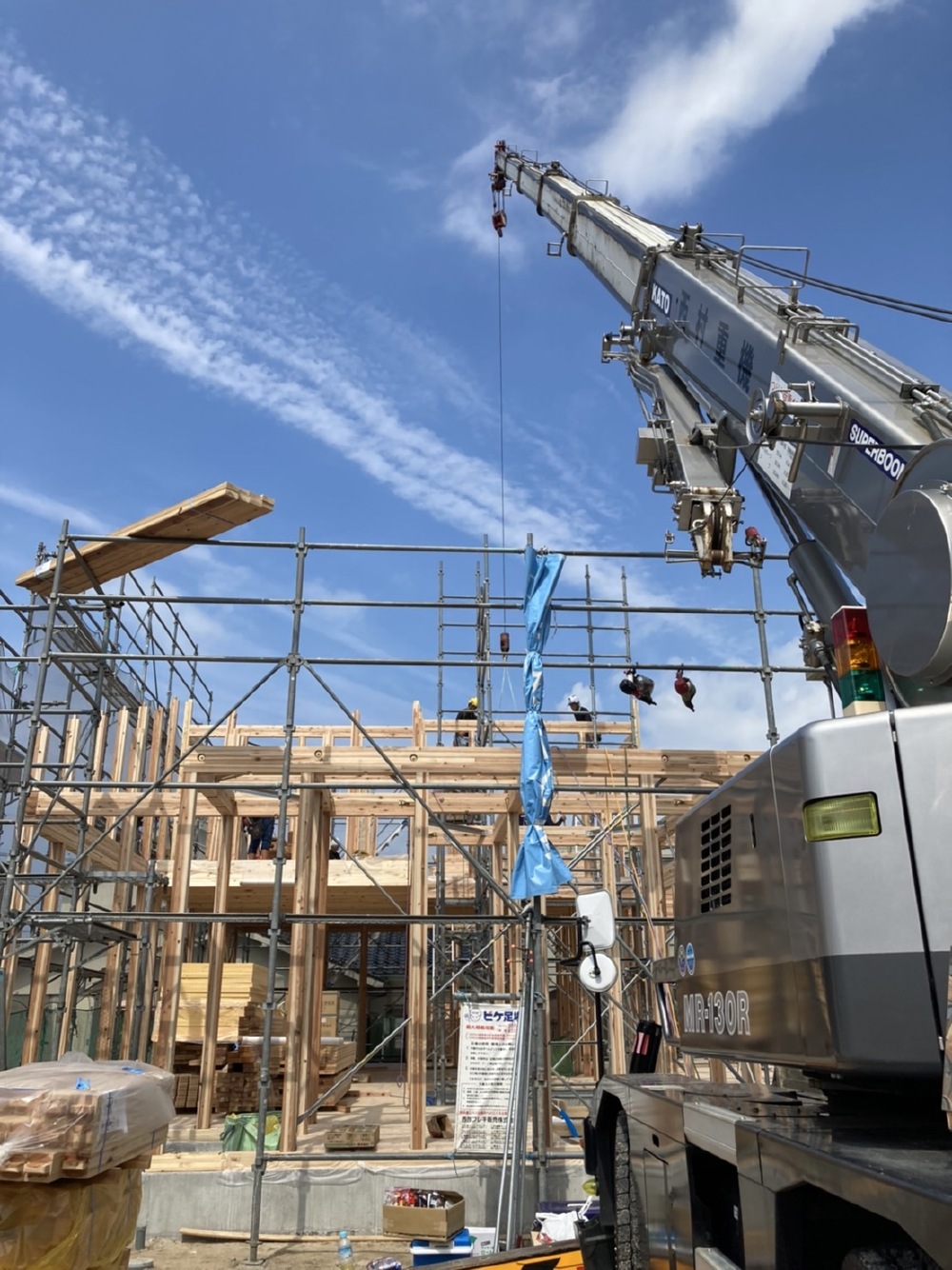

いよいよ棟上げを迎えることになりました。
ここから一気に組み上げていきます!
曇り空のスタートですが、天気も回復予報です。
安全にしっかりと進めていきます。
- 10. 2021年08月30日
-
棟上げ その2
天気も回復し青空となりました。
青空とソラマドは本当によく似合います。
- 11. 2021年08月31日
-
祝 上棟
無事に棟上げ完了しました。
屋根のルーフィング施工まで完了です。
F様 おめでとうございます。
これからもしっかりと施工していきますので、よろしくお願い致します。
- 12. 2021年08月31日
-

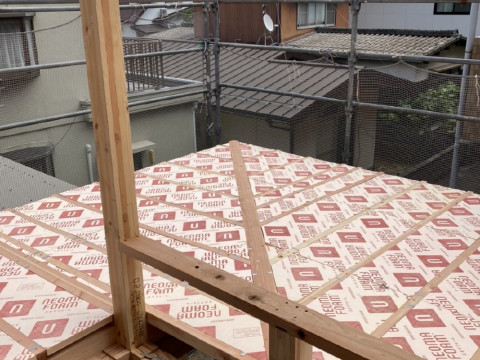

屋根断熱施工
今回は外断熱工法のため、屋根断熱となります。
そのため棟上げと合わせて屋根の断熱施工も行いました。
断熱ラインが切れないようにしっかりと隙間なく施工していきます。
写真ではわかりませんが、屋根断熱は2重構造にしてしっかりと断熱材を入れています。
- 13. 2021年09月12日
-
外断熱施工 壁編
基礎断熱と屋根断熱についてはレポートさせていただきました。
一番面積のある壁の断熱施工を進めています。
しっかりと隙間なく外周部を断熱材で覆っていきます。
- 14. 2021年09月13日
-

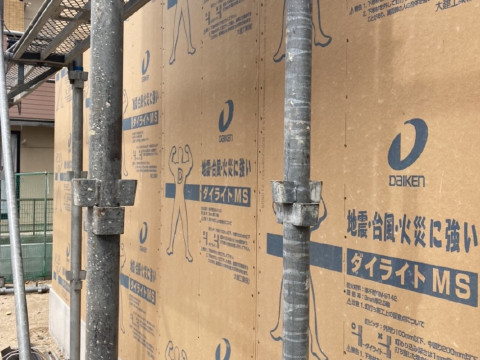

ダイライト施工
外壁の一部が杉板張りとなるため、防火のために下地にダイライトを使用しています。
外壁の大部分は『塗り壁+吹付塗装』となりますが、アクセントに玄関回りが杉板貼りとなります。
仕上がりがとても楽しみです。
- 15. 2021年09月24日
-
防水紙施工完了&屋根板金工事完了
防水紙での外周部の施工と屋根の板金工事が完了しています。
日々の営業活動に追われて、レポートができていませんでした。
申し訳ございません。
- 16. 2021年10月03日
-

ユニットバス設置

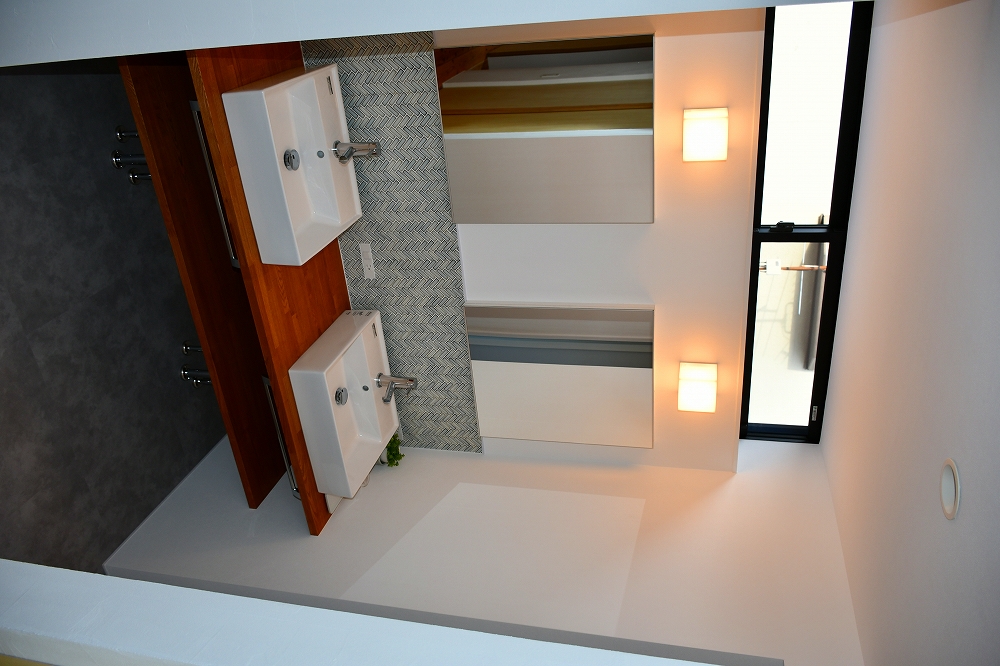

今回のお風呂はタカラスタンダードを採用しました。
タカラさんのお風呂の特長としては、
①お風呂のフレームが強い
②お風呂内の壁が全てホーロー素材なので、傷や汚れに強い
③床を磁器質タイルを採用しているので雰囲気が良く、カビや菌に強い
という事で、とてもおすすめです。
- 17. 2021年10月10日
-

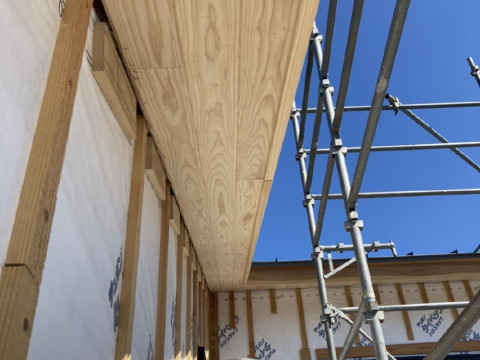

軒天施工
今回の屋根は軒のある切妻屋根です。
軒は木材仕上げてもらっています。青空に向けて軒が伸びてとても気持ちがいいです。
今後、外部の木部は、板塀、格子と合わせて塗装していきます。
- 18. 2021年10月21日
-

内装工事 その1
室内の壁にプラスターボードを施工していきます。
漆喰の壁でも、クロスの壁でも、下地はプラスターボードを採用しています。

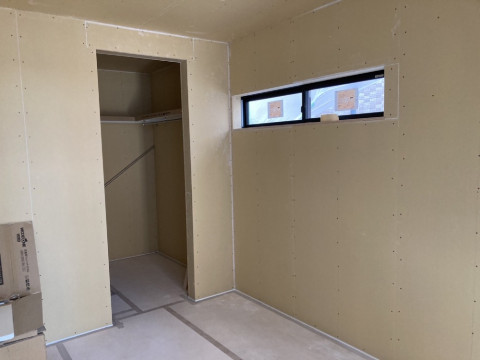

写真は寝室のボード施工完了後です。
- 19. 2021年11月10日
-

パントリーからの眺め
家事動線がしっかりと考えられた間取り。
パントリー→ランドリールーム→洗面室→脱衣室
最強の家事動線です。
- 20. 2021年11月19日
-

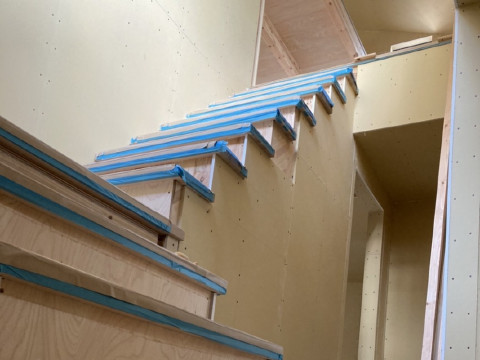

階段施工
手すりはまだ付いていませんが、階段の施工が完了しました。
階段室は吹き抜けになっており2階部分にFIXの大きな窓が2つあるため、写真を撮った日は曇りでしたが、明るい空間になってます。
方角で言うと北側ですが、やさしい明りが2つのFIX窓から降り注ぎます。
- 21. 2021年11月30日
-

外壁工事スタート
今回の外壁は、塗り壁に吹付塗装仕上げという施工です。
写真は塗り壁の下地となるラス張りした状態です。
- 22. 2021年12月01日
-
塗装工事 その1

今回の外壁は『塗り壁&板塀』です。板塀部分の塗装が完了しました。
格子と軒天も同じ色で塗装して仕上げていきます。
- 23. 2021年12月03日
-
塗装工事 その2
室内の造作部分の塗装も進めております。
造作本棚の天板のタモ材を塗装しました。壁が仕上がっていないので完成のイメージがわきにくいですが、確実の進んでおります。
- 24. 2021年12月05日
-
塗装工事 その3
ソラマドの窓枠は下部分のみとなります。
できるだけスッキリとしたデザインにするため、できる限り色々なものをそぎ落としています。

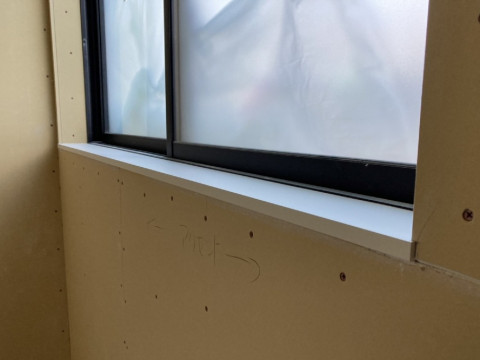

壁は漆喰の白になりますので、窓枠が極力目立ちません。
【simple is best】
- 25. 2021年12月07日
-
塗装工事 その4

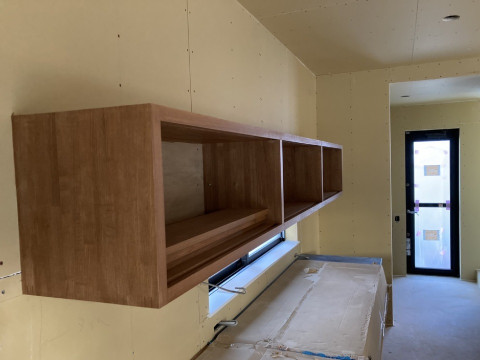

カップボードの塗装も完了しました。
室内の造作アイテムは色を統一して仕上げさせていただいております。
- 26. 2021年12月10日
-

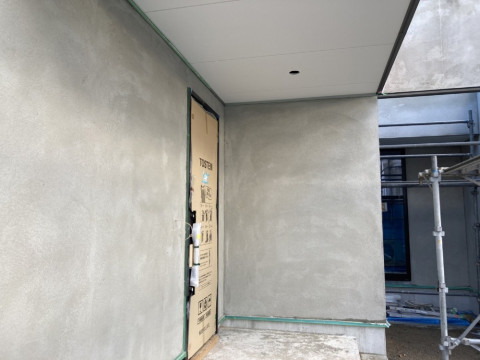

外壁工事 その2
ラス張りした上に左官さんが魂込めて塗り壁施工中です。
写真ではわかりにくいですが、強度をプラスするため、ネットを塗り壁内に入れ込んで仕上げています。
現在、2度塗り完了。このあと表面をもう一度仕上げていきます。
